Управление рисками
Управление рисками помогает выявлять и обрабатывать проблемы проекта до того, как они наступят. В MBSE каждый риск связан с требованиями, архитектурой, расчётами и изменениями в ЛОЦМАН:PLM — от выявления до закрытия.
Что такое управление рисками
Любой инженерный проект — это движение в условиях неопределённости: требования ещё не устоялись, технические решения не проверены, поставщики могут подвести, а сроки и бюджет ограничены. Большинство проблем, с которыми сталкивается проект, не возникают внезапно: они были возможны с самого начала, но их никто не выявил и не отслеживал.
Согласно ГОСТ Р ИСО 31000, риск — это влияние неопределённости на цели. Риск принято характеризовать двумя величинами: вероятностью наступления нежелательного события и тяжестью последствий для проекта или изделия.
Управление рисками — процесс жизненного цикла системы, цель которого — непрерывно выявлять, анализировать, обрабатывать и отслеживать риски. В ISO/IEC/IEEE 15288 (российский аналог — ГОСТ Р 57193) управление рисками отнесено к процессам технического управления, а подробное описание процесса дано в ISO/IEC/IEEE 16085.
Это не разовое мероприятие на старте проекта и не формальная таблица в отчёте, а постоянная деятельность, которая идёт на всех стадиях жизненного цикла изделия параллельно с остальными инженерными процессами.
В инженерных проектах обычно выделяют следующие категории рисков:
- Технические — изделие может не достичь требуемых характеристик: производительности, надёжности, безопасности, массы и т. д.
- По срокам — работы могут не уложиться в календарный план.
- По стоимости — затраты на разработку и производство могут превысить бюджет.
- Программные и организационные — зависимость от поставщиков, нехватка компетенций, изменение нормативной базы, санкционные ограничения.
Обратная сторона неопределённости — возможности: события, которые могут положительно повлиять на цели проекта. Зрелый процесс управления рисками работает и с ними.
Что будет, если пренебречь управлением рисками
- Работа в режиме «тушения пожаров»: проблемы решаются после того, как они наступили, а не до этого.
- Поздние и дорогие изменения: проблема, выявленная на испытаниях опытного образца, стоит в разы дороже, чем та же проблема на этапе эскизного проектирования.
- Срыв сроков и превышение бюджета: в планах нет резервов, потому что никто не оценивал, что может пойти не так.
- «Неожиданные» отказы при испытаниях и в эксплуатации, хотя опасные виды отказов можно было выявить ещё на модели.
- Решения на интуиции и оптимизме, а не на объективной оценке.
Процесс управления рисками

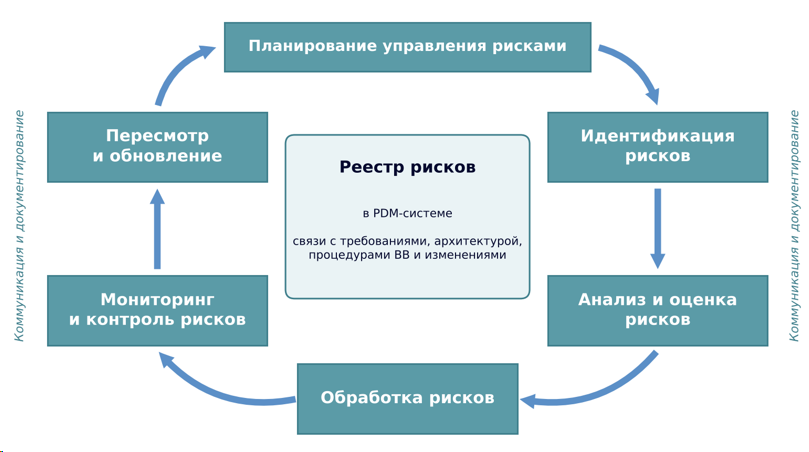

Процесс управления рисками — замкнутый цикл, центральный элемент которого — реестр рисков: единый источник информации обо всех выявленных рисках проекта, их оценке, мерах обработки и текущем статусе.

Прежде чем выявлять риски, нужно договориться о правилах игры. Планирование определяет стратегию управления рисками проекта и фиксируется в плане управления рисками. В нём определяются:
- цели, границы и контекст: какие объекты, стадии жизненного цикла и категории рисков рассматриваются;
- шкалы оценки вероятности и последствий, матрица рисков;
- критерии риска — какой уровень допустим, а какой требует обязательной обработки («аппетит к риску»);
- роли и ответственность: кто владелец риска, кто принимает решения об обработке;
- периодичность пересмотра рисков и контрольные точки (ворота качества), на которых оценивается профиль рисков проекта;
- инструменты и форма ведения реестра рисков.
Строгость процесса, как и строгость верификации и валидации, должна соответствовать сложности и критичности изделия. Для ответственных изделий (авиация, энергетика, транспорт) управление рисками тесно связано с требованиями функциональной безопасности.
Идентификация — поиск, распознавание и описание рисков. Невыявленный риск невозможно обработать, поэтому полнота идентификации определяет эффективность всего процесса.
Традиционный подход — экспертный: мозговой штурм, опрос специалистов, контрольные списки. Системная инженерия дополняет его формализованными методами и источниками:
- анализ требований: нечёткие, противоречивые, нестабильные или трудно проверяемые требования — прямой источник технических рисков;
- анализ архитектуры: новые, не апробированные технологии, сложные интерфейсы, единичные точки отказа;
- анализ видов и последствий отказов (FMEA) и анализ дерева неисправностей (FTA);
- анализ опасностей (FHA, HAZOP, предварительный анализ опасностей);
- анализ цепочки поставок и производственных возможностей;
- база знаний «извлечённых уроков» (lessons learned) по предыдущим проектам.
Хорошая практика — единый формат описания риска, который отделяет причину от события и последствий:
«Если <причина / условие>, то <нежелательное событие>, что приведёт к <последствиям для целей проекта>».
Например: «Если тепловыделение драйвера окажется выше расчётного, то температура платы превысит допустимую, что приведёт к снижению ресурса изделия и невыполнению требования по сроку службы».
Каждому риску назначаются уникальный идентификатор и владелец — специалист, отвечающий за его анализ, обработку и мониторинг.
Цель анализа — понять природу риска и определить его уровень. Цель оценки — сравнить уровень риска с установленными критериями и определить приоритет обработки.
Для каждого риска оценивается вероятность события и тяжесть последствий. Самый распространённый инструмент — матрица рисков («вероятность — последствия»), которая наглядно показывает, какие риски требуют первоочередного внимания.

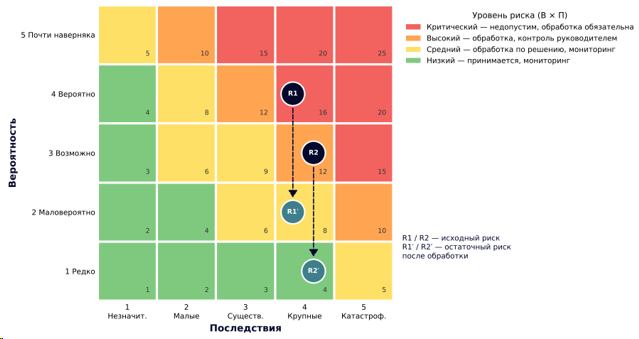

Пример матрицы рисков 5×5 с исходным и остаточным уровнем рисков (риски R1 и R2 описаны в примере ниже)
В зависимости от доступных данных используются разные методы анализа:
- качественные — экспертная оценка по шкалам, матрица рисков;
- полуколичественные — FMEA с расчётом приоритетного числа риска (ПЧР / RPN);
- количественные — анализ дерева неисправностей с расчётом вероятности, моделирование методом Монте-Карло для рисков по срокам и стоимости, анализ чувствительности.
Методы оценки систематизированы в ГОСТ Р 58771 (IEC 31010) «Менеджмент риска. Технологии оценки риска».
Для технических рисков оценка вероятности может и должна опираться не только на мнение экспертов, но и на результаты моделирования. Инженерный анализ и имитационное моделирование заменяют вопрос «насколько вероятно, что температура превысит допустимую?» расчётным значением с известным запасом.
Обработка — выбор и реализация мер, изменяющих риск. Основные стратегии:
- Уклонение — отказ от решения, порождающего риск (например, апробированная технология вместо новой).
- Снижение — уменьшение вероятности и/или последствий: дополнительные расчёты, макетирование, резервирование, раннее тестирование.
- Передача — передача риска другой стороне: страхование, контракт с поставщиком, гарантийные обязательства.
- Принятие — осознанное решение не предпринимать действий, с резервами времени и бюджета и наблюдением за риском.
Меры обработки должны стать полноценной частью проекта: входить в календарный план, иметь ответственных и сроки. Мера, которой нет в плане работ, как правило, не выполняется.
В системной инженерии меры обработки технических рисков часто порождают новые требования (к резервированию, тепловому режиму, диагностике) и новые процедуры верификации. Поэтому управление рисками тесно связано с инженерией требований и с верификацией и валидацией.
После реализации мер оценивается остаточный риск. Если он всё ещё выше допустимого уровня, выполняется следующий цикл обработки.
Риски не статичны: одни теряют актуальность, другие меняют уровень, появляются новые. Мониторинг — это регулярный пересмотр реестра, отслеживание мер обработки и контроль индикаторов (триггеров), сигнализирующих о приближении рискового события. Для контроля используются:
- регулярные совещания по рискам и пересмотр реестра;
- профиль рисков проекта — распределение рисков по уровням и его динамика во времени;
- отчёты о статусе выполнения мер обработки;
- анализ рисков на воротах качества: переход на следующую стадию жизненного цикла допускается только при приемлемом профиле рисков.
Хороший индикатор эффективности — снижение суммарного уровня рисков по мере продвижения проекта: чем ближе к серийному производству, тем меньше неопределённости должно оставаться.
Информация о рисках должна быть доступна всем заинтересованным сторонам: руководству проекта, разработчикам, заказчику, поставщикам. Открытое обсуждение рисков — признак зрелой инженерной культуры; риски, о которых «не принято говорить», неизбежно реализуются в самый неподходящий момент.
Результаты управления рисками — реестр, принятые решения, обоснования, извлечённые уроки — документируются и сохраняются. Это позволяет использовать опыт в следующих проектах и обеспечивает прослеживаемость решений.
Управление рисками в MBSE
При документоцентричном подходе реестр рисков обычно ведётся в отдельной электронной таблице, не связанной ни с требованиями, ни с конструкторской документацией, ни с результатами испытаний. Риск «живёт своей жизнью»: при изменении требования или конструкции никто не знает, какие риски пересмотреть, а при закрытии риска нет объективных свидетельств того, что меры сработали.
В MBSE риск — это информационный объект, связанный с другими данными об изделии. Такие связи можно сформировать только при управлении данными в PDM-системе, например в ЛОЦМАН:PLM.
Риск связывается с требованием, невыполнение которого он описывает, а мера обработки — с новыми требованиями, которые она порождает. Это позволяет:
- видеть, какие требования находятся «под риском»;
- обосновывать проектные требования (например, требования безопасности) рисками, для снижения которых они введены;
- при изменении требования сразу получать перечень рисков, требующих пересмотра.
Подробнее — в практике «Инженерия требований».
Наибольший эффект управление рисками даёт на ранних стадиях, когда стоимость изменений минимальна. Архитектурные модели — окружение системы, функции, функциональные цепи, логическая и физическая архитектура — становятся исходными данными для анализа рисков задолго до появления конструкторской документации.
С помощью MBSE-систем, например ЛОЦМАН:PLM Архитектурное проектирование, и инструментов оценки функциональной безопасности на ранних стадиях можно:
- выявлять риски, связанные с функциями и интерфейсами системы, до выбора конструктивных решений;
- выполнять FMEA и FTA на основе функциональной и физической архитектуры (модельно-ориентированный анализ безопасности, MBSA);
- сравнивать варианты архитектуры не только по характеристикам, но и по уровню риска (анализ компромиссов);
- выявлять единичные точки отказа и обосновывать решения по резервированию.
Поэтому определение архитектуры — важная часть ранней идентификации и анализа рисков. Подробнее — в практике «Архитектурное проектирование».
Управление рисками и верификация и валидация (ВВ) дополняют друг друга:
- уровень риска определяет строгость процедур ВВ: чем выше риск, связанный с требованием, тем раньше, чаще и точнее должно подтверждаться его выполнение;
- процедуры ВВ — расчёты, моделирование, испытания — основной способ снизить техническую неопределённость, а значит, и меры обработки технических рисков;
- результаты процедур ВВ — объективные свидетельства для закрытия риска.
Инженерный анализ и имитационное моделирование снижают технические риски задолго до изготовления опытного образца. Связь расчётных моделей с рисками и требованиями обеспечивает концепция управления расчётными данными.
Подробнее — в практике «Верификация и валидация».
Любое изменение конфигурации изделия может снизить существующие риски или породить новые. Поэтому анализ влияния изменения должен включать анализ рисков, а запрос на изменение — ссылку на затрагиваемые риски. И наоборот, мера обработки риска часто реализуется через процедуру управления изменениями.
Риски, меры их обработки и связанные решения должны быть частью управляемой конфигурации, чтобы в любой момент можно было ответить: какие риски были известны на момент утверждения конфигурации и как они были обработаны.
Подробнее — в практике «Управление конфигурацией».
Пример: управление рисками в проекте «Умная лампа»
Продолжение примера из практики «Управление конфигурацией»: как два риска прошли весь цикл — от выявления до мониторинга.
1. Планирование. Утверждена матрица рисков 5×5. Риски с уровнем 15 и выше недопустимы, с уровнем от 10 до 14 требуют обязательной обработки. Реестр пересматривается раз в две недели и на каждых воротах качества.
2. Идентификация. По результатам анализа требований и архитектуры в реестр внесены риски:
- R1: «Если тепловыделение платы драйвера окажется выше расчётного, то температура в корпусе превысит допустимую, что приведёт к невыполнению требования по сроку службы 25 000 часов». Связан с требованием к сроку службы и компонентом HW-DRIVER-001.
- R2: «Если поставщик прекратит выпуск выбранного микроконтроллера, то производство будет остановлено, что приведёт к срыву сроков вывода изделия на рынок». Связан с компонентом HW-DRIVER-001 и прошивкой SW-FW-001.
3. Анализ и оценка. R1: вероятность 4, последствия 4, уровень 16 (критический). R2: вероятность 3, последствия 4, уровень 12 (высокий).
4. Обработка.
- R1 (снижение): выполнен тепловой расчёт в CAE-системе, по его результатам изменена топология платы и добавлен теплоотвод. В спецификацию добавлено проектное требование к максимальной температуре платы и запланирована процедура его верификации.
- R2 (снижение): заранее подобран и испытан аналог микроконтроллера от второго поставщика, подготовлен запрос на изменение. Когда микроконтроллер действительно сняли с производства, замену выполнили через процедуру управления изменениями без остановки производства (новая версия HW-DRIVER-002). В примере из практики управления конфигурацией это же событие стало неожиданностью — в этом и разница между реакцией на проблему и управлением риском.
5. Мониторинг. После расчётов и испытаний остаточный риск R1 оценён в 8 (средний), R2 — в 4 (низкий). Риски переведены в статус «на мониторинге». В PDM-системе видна связь каждого риска с требованиями, компонентами, расчётными моделями, протоколами испытаний и изменениями, которые обеспечили его снижение.
Ключевые преимущества процесса управления рисками
- Предотвращать проблемы, а не решать их. Команда переходит из реактивного режима в проактивный. Проблема, выявленная и обработанная заранее, стоит значительно дешевле той, что проявилась на испытаниях или в эксплуатации.
- Обоснованные решения. Выбор между техническими решениями, поставщиками или вариантами архитектуры делается на основе объективной оценки рисков, а не интуиции. Решение и его обоснование зафиксированы и доступны всем участникам проекта.
- Реалистичные планы и бюджеты. Знание рисков позволяет обоснованно закладывать резервы времени и бюджета и заранее включать работы по снижению рисков в календарный план.
- Безопасность и надёжность изделия. Систематический анализ видов отказов и опасностей на ранних стадиях закладывает безопасность и надёжность в архитектуру, а не «добавляет» их по результатам испытаний.
- Прозрачность и доверие. Открытый реестр рисков, связанный с требованиями и результатами проверок, даёт руководству и заказчику объективную картину состояния проекта.
- Управление знаниями. Реестр рисков, обоснования решений и извлечённые уроки сохраняются вместе с данными изделия, поэтому опыт проекта переходит в следующие разработки, а не уходит вместе с людьми.
